ردیف پیمان چیست؟ راهنمای کامل دریافت ردیف پیمان تامین اجتماعی، مدارک، مراحل، بیمه و مفاصاحساب

بلاگ کارا

ردیف پیمان چیست؟ راهنمای کامل دریافت ردیف پیمان تامین اجتماعی، مدارک، مراحل، بیمه و مفاصاحساب

ردیف پیمان

ردیف پیمان یک شناسه اختصاصی از سوی سازمان تأمین اجتماعی است که دریافت آن برای قانونی کردن قراردادهای پیمانکاری، ارسال لیست بیمه کارکنان پروژه و در نهایت اخذ مفاصاحساب موضوع ماده ۳۸ الزامی محسوب می‌شود. در این مقاله به‌عنوان یک راهنمای جامع، صفر تا صد مراحل دریافت ردیف پیمان، مدارک مورد نیاز اشخاص حقیقی و حقوقی، نحوه ثبت در سامانه خدمات غیرحضوری و تفاوت آن با کد کارگاه را برای تسهیل امور بیمه‌ای و مالی پیمانکاران بررسی می‌کنیم.

آنچه در این مقاله خواهید خواند

ردیف پیمان چیست؟

ردیف پیمان یک شناسه اختصاصی است که برای شناسایی و تفکیک قراردادهای پیمانکاری در فرآیندهای بیمه‌ای سازمان تامین اجتماعی استفاده می‌شود.

زمانی که یک پیمانکار قراردادی را با یک کارفرما منعقد می‌کند، اطلاعات آن قرارداد باید به شکلی ثبت شود که موارد زیر مشخص باشد:

  • قرارداد مربوط به چه کارفرمایی است؟
  • موضوع پیمان چیست؟
  • مدت قرارداد چقدر است؟
  • کارکنان فعال در این پروژه مربوط به کدام قرارداد هستند؟
  • سوابق بیمه‌ای و تعهدات مرتبط با کدام پیمان ثبت شده است؟

فرض کنید یک شرکت دانش‌بنیان که خدمات نرم‌افزاری ارائه می‌دهد، هم‌زمان با یک بانک، یک شرکت صنعتی و یک سازمان دولتی قرارداد دارد. اگر این سه قرارداد از نظر بیمه‌ای تفکیک نشوند، در زمان رسیدگی یا پایان قرارداد ممکن است تشخیص هزینه‌های مرتبط با هر پروژه دشوار شود. ردیف پیمان برای پاسخ به همین نیاز ایجاد می‌شود.

قرارداد

کارفرما موضوع وضعیت بیمه‌ای

قرارداد شماره ۱

بانک

پشتیبانی نرم‌افزار مستقل

قرارداد شماره ۲

شرکت صنعتی

خدمات شبکه

مستقل
قرارداد شماره ۳

سازمان دولتی

توسعه سامانه

مستقل

تفاوت ردیف پیمان و کد کارگاه

یکی از سوالات پرکاربرد کاربران این است: «آیا ردیف پیمان همان کد کارگاه تامین اجتماعی است؟»

پاسخ کوتاه: خیر. چون این دو مفهوم کاربرد متفاوتی دارند که در جدول زیر می‌بینید:

موضوع

کد کارگاه ردیف پیمان

تعریف

شناسه‌ای برای شناسایی کارگاه نزد تامین اجتماعی

شناسه‌ای برای تفکیک قرارداد پیمانکاری

کاربرد اصلی

ثبت و مدیریت کارگاه و کارکنان

مدیریت سوابق بیمه‌ای یک پیمان مشخص

ارتباط با پروژه

ممکن است مربوط به یک محل فعالیت باشد.

مستقیما به قرارداد پیمانکاری مرتبط است.

تعداد

معمولاً یک کارگاه می‌تواند یک کد داشته باشد.

هر قرارداد مستقل می‌تواند ردیف پیمان جدا داشته باشد.

استفاده در امور بیمه ثبت اطلاعات کارگاه و کارکنان

شناسایی قرارداد پیمانکاری

بنابراین: کد کارگاه = محل یا واحد فعالیت نزد تأمین اجتماعی و ردیف پیمان = شناسه قرارداد پیمانکاری

اشتباه گرفتن این دو مورد یکی از خطاهای رایج شرکت‌ها در زمان ارسال اطلاعات بیمه‌ای است.

چه شرکت‌هایی به ردیف پیمان نیاز دارند؟

ردیف پیمان بیشتر در قراردادهایی مطرح می‌شود که ماهیت پیمانکاری دارند. نمونه‌هایی از قراردادهایی را که معمولا نیازمند بررسی وضعیت ردیف پیمان هستند، در جدول زیر می‌بینید. البته صرف عنوان قرارداد تعیین‌کننده نیست؛ ماهیت واقعی قرارداد و نحوه اجرای آن اهمیت دارد.

نوع شرکت

نمونه قرارداد

شرکت ساختمانی

اجرای پروژه عمرانی

شرکت خدماتی

نظافت، نگهداری، پشتیبانی

شرکت فناوری اطلاعات

توسعه نرم‌افزار، پشتیبانی سامانه

شرکت مهندسی

طراحی، مشاوره و اجرا

شرکت تولیدی

قرارداد نصب، تعمیر یا خدمات فنی

شرکت دانش‌بنیان

قراردادهای خدمات تخصصی

بسیاری از مدیران تصور می‌کنند موضوعات بیمه‌ای فقط وظیفه حسابدار یا کارشناس سرمایه انسانی است، اما در قراردادهای پیمانکاری، اشتباهات بیمه‌ای، مستقیما روی جریان نقدینگی شرکت اثر می‌گذارد.

مهم‌ترین پیامدهای مدیریت نادرست ردیف پیمان

مشکل

نتیجه احتمالی

ثبت اشتباه قرارداد

مغایرت اطلاعات بیمه‌ای

ارسال لیست با اطلاعات نادرست

اصلاحات زمان‌بر

بی‌توجهی به پایان قرارداد

تاخیر در مفاصاحساب

ثبت نکردن تغییرات قرارداد

اختلاف در محاسبات

اقدام دیرهنگام

توقف دریافت مطالبات

به همین دلیل، مدیریت ردیف پیمان باید از ابتدای قرارداد انجام شود، نه زمانی که پروژه به پایان رسیده است. بنابراین، مدیران شرکت‌ها باید آشنایی با قوانین تامین اجتماعی را که در سامانه ملی قوانین و مقررات ایران آمده است، جدی بگیرند. در این صورت، حتما نیاز به استفاده از خدمات حرفه‌ای مشاوران و متخصصان را در اولویت قرار می‌دهند.

با کلیک روی لینک دانلود نسخه کامل PDF قوانین تامین اجتماعی که برگرفته از سامانه تامین اجتماعی است، یک دفترچه کامل از این قوانین را در اختیار خواهید داشت که در مواقع ضروری، به راحتی به آن مراجعه می‌کنید.

مراحل دریافت ردیف پیمان تامین اجتماعی + مدارک لازم

مراحل دریافت ردیف پیمان

دریافت ردیف پیمان معمولا پس از انعقاد قرارداد پیمانکاری و مشخص شدن اطلاعات اصلی قرارداد انجام می‌شود. جدول زیر مسیر را به‌صورت کامل نشان می‌دهد:

مرحله

اقدام مورد نیاز مسئول اصلی مدارک یا اطلاعات مورد نیاز نکته مهم

۱

انعقاد قرارداد پیمانکاری

کارفرما و پیمانکار

قرارداد امضا شده

اطلاعات قرارداد باید کامل و بدون تناقض باشد.

۲

بررسی وضعیت بیمه‌ای قرارداد

پیمانکار

موضوع قرارداد، مبلغ، مدت

مشخص شود قرارداد مشمول فرآیند پیمان است.

۳

تهیه معرفی‌نامه

کارفرما

نامه معرفی پیمانکار

اطلاعات قرارداد باید دقیق درج شود.

۴

آماده‌سازی مدارک

پیمانکار

مدارک هویتی و ثبتی

نقص مدارک باعث تأخیر می‌شود.

۵

ارائه اطلاعات قرارداد

پیمانکار

قرارداد و مستندات

اطلاعات باید با نامه کارفرما یکسان باشد.

۶

بررسی پرونده

تأمین اجتماعی

مدارک ارائه‌شده

صحت اطلاعات بررسی می‌شود.

۷ اختصاص ردیف پیمان تأمین اجتماعی

پرونده تأییدشده

قرارداد دارای شناسه مرتبط می‌شود.

۸

استفاده از ردیف پیمان پیمانکار اطلاعات بیمه‌ای قرارداد

در فرآیندهای بعدی باید صحیح استفاده شود.

مرحله اول: انعقاد قرارداد پیمانکاری

اولین قدم، وجود یک قرارداد معتبر بین کارفرما و پیمانکار است. قرارداد باید اطلاعات کافی برای شناسایی پیمان را داشته باشد. مهم‌ترین اطلاعات قرارداد، به شرح جدول زیر است:

اطلاعات قرارداد اهمیت
شماره قرارداد شناسایی دقیق پیمان
تاریخ قرارداد تعیین شروع رابطه قراردادی
موضوع قرارداد مشخص کردن ماهیت پیمان
مبلغ قرارداد اهمیت در محاسبات بیمه‌ای
مدت قرارداد تعیین بازه اجرای پیمان
مشخصات کارفرما شناسایی طرف قرارداد
مشخصات پیمانکار تشکیل پرونده پیمانکار

یکی از مشکلات رایج شرکت‌ها این است که قرارداد اولیه ناقص است و بعداا هنگام ثبت اطلاعات بیمه‌ای، مجبور به اصلاح اسناد می‌شوند.

مرحله دوم: دریافت نامه معرفی کارفرما

در بسیاری از موارد، کارفرما باید پیمانکار را برای ثبت قرارداد و انجام امور بیمه‌ای معرفی کند. نامه معرفی کارفرما نقش مهمی در تشکیل پرونده دارد. اطلاعاتی که بهتر است در نامه معرفی درج شود:

عنوان اطلاعات توضیح
نام کارفرما مشخصات کامل شرکت یا سازمان
نام پیمانکار شخص حقیقی یا حقوقی طرف قرارداد
شماره قرارداد شماره رسمی قرارداد
تاریخ قرارداد تاریخ انعقاد پیمان
موضوع قرارداد شرح خدمات یا عملیات پیمان
مبلغ قرارداد مبلغ کل پیمان
مدت قرارداد زمان شروع و پایان
درخواست تخصیص ردیف پیمان درخواست مشخص برای ثبت قرارداد

مرحله سوم: آماده کردن مدارک دریافت ردیف پیمان

کاربران معمولا این سوال پرتکرار را مطرح می‌کنند: «برای دریافت ردیف پیمان چه مدارکی لازم است؟» مدارک ممکن است با توجه به نوع قرارداد، شعبه و وضعیت پرونده متفاوت باشد، اما معمولا موارد زیر مورد نیاز هستند:

ردیف مدرک توضیح
۱ قرارداد پیمانکاری نسخه معتبر قرارداد
۲ نامه معرفی کارفرما معرفی رسمی پیمانکار
۳ مدارک شناسایی پیمانکار برای اشخاص حقیقی
۴ مدارک ثبتی شرکت برای اشخاص حقوقی
۵ آگهی تأسیس شرکت در صورت نیاز
۶ آخرین تغییرات شرکت برای بررسی وضعیت فعلی شرکت
۷ اطلاعات کد کارگاه در صورت وجود
۸ اطلاعات تماس و مشخصات طرفین برای تکمیل پرونده

مدارک لازم برای اشخاص حقیقی و حقوقی چه تفاوتی دارد؟

نوع پیمانکار در مدارک مورد نیاز تاثیر دارد.

نوع پیمانکار مدارک معمول
شخص حقیقی کارت ملی، شناسنامه، قرارداد، معرفی‌نامه
شرکت با مسئولیت محدود اساسنامه، آگهی تأسیس، آخرین تغییرات، قرارداد
شرکت سهامی روزنامه رسمی، آخرین تغییرات، مدارک شرکت
شرکت دانش‌بنیان مدارک ثبتی + قرارداد مربوط

نکات مهم قبل از تحویل مدارک

قبل از ارائه مدارک، این موارد را کنترل کنید:

بررسی دلیل اهمیت
تطابق شماره قرارداد در همه اسناد جلوگیری از مغایرت
تطابق مبلغ قرارداد جلوگیری از اصلاحات بعدی
بررسی تاریخ قرارداد جلوگیری از اختلاف زمانی
کنترل مشخصات پیمانکار جلوگیری از ثبت اشتباه
کنترل اطلاعات کارفرما جلوگیری از برگشت پرونده

چه کسی باید برای دریافت ردیف پیمان اقدام کند؟

از نظر عملی، پیمانکار معمولا پیگیر فرآیند دریافت ردیف پیمان است؛ اما اطلاعات اصلی قرارداد از سمت کارفرما تامین می‌شود.

تقسیم وظایف پیمانکار و کارفرما به این صورت است که در جدول زیر می‌بینید:

فعالیت مسئول معمول
تنظیم قرارداد کارفرما و پیمانکار
ارائه معرفی‌نامه کارفرما
آماده‌سازی مدارک شرکت پیمانکار
پیگیری پرونده پیمانکار یا نماینده مالی
استفاده صحیح در لیست بیمه واحد مالی/منابع انسانی پیمانکار

اشتباه رایج: اقدام دیرهنگام برای دریافت ردیف پیمان

در تجربه کار با شرکت‌هایی که چند پروژه هم‌زمان دارند، یکی از مشکلات پرتکرار این است که مدیران مالی، دریافت ردیف پیمان را تا زمان پایان پروژه عقب می‌اندازند. نتیجه این تاخیر معمولا زمانی مشخص می‌شود که کارفرما برای پرداخت صورت‌وضعیت نهایی، درخواست مفاصاحساب می‌کند. این کار مشکلاتی مانند موارد زیر را ایجاد می‌کند:

  • مشکل در ثبت اطلاعات بیمه‌ای
  • دشواری در تفکیک سوابق قرارداد
  • تأخیر در فرآیند مفاصاحساب
  • افزایش رفت‌وبرگشت اداری

بهترین زمان اقدام: پس از انعقاد قرارداد و قبل از شروع فرآیندهای بیمه‌ای پروژه است.

چک‌لیست سریع دریافت ردیف پیمان

·       قرارداد پیمانکاری آماده است.
·       شماره قرارداد بررسی شده است.
·       نامه معرفی کارفرما دریافت شده است.
·       مبلغ قرارداد کنترل شده است
·       تاریخ شروع و پایان مشخص است.
·       مدارک شرکت آماده است.
·       آخرین تغییرات شرکت بررسی شده است.
·       اطلاعات کد کارگاه بررسی شده است
·       اطلاعات قرارداد با مدارک مطابقت دارد.
·       مسئول پیگیری پرونده مشخص شده است.

ردیف پیمان در لیست بیمه، خدمات غیرحضوری تامین اجتماعی، ماده ۳۸ و مفاصاحساب

زدیف پیمان در لیست تامین اجتماعی

در بخش‌های قبلی مقاله با مفهوم ردیف پیمان، تفاوت آن با کد کارگاه و مراحل دریافت آن آشنا شدید. همچنین مدارک مورد نیاز و نکاتی را که باعث جلوگیری از برگشت پرونده می‌شود، بررسی کردیم. در این بخش، به موارد زیر می‌پردازیم:

ردیف پیمان در لیست بیمه چگونه استفاده می‌شود؟

استفاده صحیح از ردیف پیمان، از مهم‌ترین کاربردهای آن در فرآیندهای بیمه‌ای قرارداد است. زمانی که یک شرکت پیمانکاری نیروی انسانی خود را برای اجرای یک پروژه به کار می‌گیرد، سوابق بیمه‌ای کارکنان باید به شکلی ثبت شود که مشخص باشد این افراد در ارتباط با کدام قرارداد فعالیت داشته‌اند.

ردیف پیمان در اینجا نقش یک شناسه تفکیک‌کننده را دارد. ردیف پیمان کمک می‌کند سازمان تامین اجتماعی بتواند ارتباط میان کارکنان، قرارداد پیمانکاری و تعهدات بیمه‌ای آن قرارداد را شناسایی کند.

نمونه عملی استفاده از ردیف پیمان در بیمه

فرض کنید یک شرکت نرم‌افزاری سه قرارداد فعال دارد:

قرارداد تعداد کارکنان پروژه ردیف پیمان
پشتیبانی سامانه بانک ۱۰ نفر ردیف پیمان  A
توسعه نرم‌افزار سازمانی ۸ نفر ردیف پیمان  B
خدمات شبکه ۵ نفر ردیف پیمان  C

اگر اطلاعات بیمه‌ای این کارکنان بدون تفکیک مناسب ثبت شود، در زمان بررسی قراردادها ممکن است مشخص نباشد هر هزینه بیمه‌ای مربوط به کدام پروژه است.

اشتباهات رایج در استفاده از ردیف پیمان در لیست بیمه

بسیاری از مشکلات شرکت‌ها نه به دلیل نداشتن ردیف پیمان، بلکه به دلیل استفاده اشتباه از آن ایجاد می‌شود.

اشتباه پیامد احتمالی
انتخاب ردیف پیمان اشتباه ثبت سوابق برای قرارداد نادرست
استفاده از کد کارگاه به جای اطلاعات پیمان ایجاد مغایرت
ارسال لیست قبل از ثبت صحیح قرارداد نیاز به اصلاحات
بی‌توجهی به تغییرات قرارداد اختلاف در پرونده بیمه
ثبت کارکنان پروژه دیگر در پیمان اشتباه مشکل در تفکیک هزینه‌ها

آیا دریافت ردیف پیمان اینترنتی شده است؟

کاربران معمولا این سوال را مطرح می‌کنند که آیا برای دریافت ردیف پیمان باید حتماً حضوری به تامین اجتماعی مراجعه کنیم؟

پاسخ دقیق این است که فرآیندهای سازمان تامین اجتماعی در سال‌های اخیر به سمت الکترونیکی شدن حرکت کرده‌اند، اما نحوه انجام هر خدمت ممکن است به شرایط پرونده، نوع قرارداد و امکانات فعال برای آن خدمت بستگی داشته باشد.

سامانه خدمات غیرحضوری تامین اجتماعی به نشانی: es.tamin.ir برای ارائه بسیاری از خدمات کارفرمایان و بیمه‌شدگان توسعه یافته است.

اما در پرونده‌های پیمانکاری ممکن است همچنان بررسی مدارک، تطبیق اطلاعات قرارداد یا اقدامات تکمیلی مورد نیاز باشد. بنابراین بهتر است شرکت‌ها قبل از اقدام بررسی کنند:

مورد سوالی که باید پاسخ داده شود
وضعیت سامانه آیا خدمت موردنظر فعال است؟
نوع قرارداد قرارداد چه ماهیتی دارد؟
وضعیت پرونده آیا کد کارگاه فعال وجود دارد؟
شعبه مربوط آیا بررسی تکمیلی نیاز است؟

ارتباط ردیف پیمان با ماده ۳۸ قانون تامین اجتماعی

برای درک اهمیت ردیف پیمان، باید با متن ماده ۳۸ قانون تامین اجتماعی آشنا باشیم. ماده ۳۸ از مبانی قانونی مهم در حوزه بیمه قراردادهای پیمانکاری محسوب می‌شود.

براساس این چارچوب، کارفرمایانی که انجام کار را به پیمانکار واگذار می‌کنند، باید الزامات بیمه‌ای مربوط به قرارداد را رعایت کنند.

هدف اصلی این فرآیند، موارد زیر است:

  • حفظ سوابق بیمه‌ای کارکنان
  • اطمینان از پرداخت حق بیمه
  • جلوگیری از ایجاد بدهی بیمه‌ای در پایان قرارداد

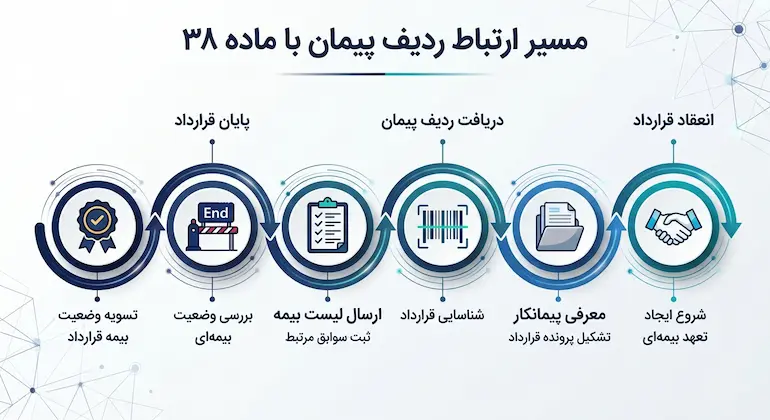

تصویر مسیر ارتباط ردیف پیمان با ماده ۳۸

ارتباط ردیف پیمان و ماده 38 تامین اجتماعی

ردیف پیمان چه ارتباطی با مفاصاحساب دارد؟

از دلایل اهمیت ردیف پیمان، مرحله پایان قرارداد است. بسیاری از شرکت‌ها زمانی متوجه اهمیت مدیریت صحیح ردیف پیمان می‌شوند که برای دریافت مفاصاحساب اقدام می‌کنند. پس از دریافت کد ردیف پیمان و اتمام کار نیازمند دریافت مفاصاحساب هستید

مفاصاحساب بیمه پیمانکاری سندی است که پس از بررسی وضعیت تعهدات بیمه‌ای قرارداد صادر می‌شود. در بررسی نهایی قرارداد، اطلاعاتی مانند موارد زیر اهمیت دارد:

اطلاعات مورد بررسی اهمیت
مشخصات قرارداد شناسایی پیمان
مبلغ قرارداد بررسی تعهدات
مدت قرارداد تعیین دوره اجرا
لیست‌های بیمه ارسال‌شده بررسی سوابق کارکنان
پرداخت‌های بیمه‌ای تعیین وضعیت بدهی
تغییرات قرارداد بررسی الحاقیه‌ها

مسیر کامل قرارداد پیمانکاری تا مفاصاحساب

مسیر یک قرارداد پیمانکاری از لحظه امضا آغاز شده و با دریافت «ردیف پیمان» از سازمان تامین اجتماعی رسمیت می‌یابد. در طول پروژه، پیمانکار موظف به ارسال لیست بیمه ماهانه کارگران است.

پس از پایان کار، با ارائه نامه اتمام پروژه و محاسبه ضرایب بیمه‌ای (طبق ماده ۳۸)، بدهی تسویه شده و با صدور«مفاصاحساب»، سپرده و مطالبات پیمانکار آزاد می‌شود. مفاصاحساب در واقع سند قانونی تسویه نهایی است که تایید می‌کند پیمانکار هیچ‌گونه بدهی بیمه‌ای بابت قرارداد مربوطه ندارد.

مرحله فعالیت مسئول خروجی
۱ مذاکره و انعقاد قرارداد کارفرما و پیمانکار قرارداد معتبر
۲ بررسی وضعیت بیمه‌ای قرارداد پیمانکار تعیین مسیر بیمه
۳ معرفی قرارداد به تأمین اجتماعی کارفرما/پیمانکار تشکیل پرونده
۴ دریافت ردیف پیمان تأمین اجتماعی شناسه قرارداد
۵ شروع اجرای پروژه پیمانکار فعالیت اجرایی
۶ ارسال لیست بیمه کارکنان واحد مالی/منابع انسانی ثبت سوابق
۷ ثبت تغییرات قرارداد پیمانکار به‌روزرسانی پرونده
۸ پایان پیمان پیمانکار درخواست بررسی نهایی
۹ محاسبه وضعیت بیمه‌ای تأمین اجتماعی تعیین بدهی یا تسویه
۱۰ دریافت مفاصاحساب پیمانکار پایان تعهد بیمه‌ای

نقش واحد مالی و حسابداری در مدیریت ردیف پیمان

مدیریت ردیف پیمان فقط یک موضوع بیمه‌ای نیست؛ بلکه بخشی از مدیریت مالی پروژه محسوب می‌شود. واحد مالی باید بتواند موارد زیر را انجام داده و پیش ببرد:

  • قراردادها را دسته‌بندی کند.
  • هزینه‌های بیمه‌ای هر پروژه را مشخص کند.
  • اطلاعات قراردادها را با اسناد حسابداری تطبیق دهد.
  • تغییرات قرارداد را ثبت کند.
  • وضعیت مفاصاحساب را پیگیری کند.

برای شرکت‌هایی که چندین پروژه هم‌زمان دارند، نبود یک فرآیند مشخص می‌تواند باعث از دست رفتن زمان و ایجاد هزینه‌های اضافی شود.

یک نکته مدیریتی مهم برای مدیران شرکت‌ها

بسیاری از مدیران تصور می‌کنند موضوع ردیف پیمان فقط یک فرآیند اداری است؛ اما در واقع بخشی از کنترل مالی پروژه است. یک قرارداد پیمانکاری که از ابتدا درست مدیریت نشود، ممکن است در پایان پروژه موارد زیر را در پی داشته باشد:

  • تاخیر در دریافت مطالبات
  • اختلاف با کارفرما
  • توقف تسویه قرارداد
  • افزایش هزینه‌های اداری

به همین دلیل، توصیه می‌شود مدیریت ردیف پیمان از زمان امضای قرارداد آغاز شود.

مدیریت ردیف پیمان در قراردادهای متعدد، پیمانکار فرعی، الحاقیه‌ها و اشتباهات رایج

در بخش‌های قبلی مقاله موارد زیر را بررسی کردیم:

  • ردیف پیمان چیست و چرا اهمیت دارد.
  • چگونه باید برای دریافت ردیف پیمان اقدام کرد.
  • ردیف پیمان چه ارتباطی با لیست بیمه، ماده ۳۸ و مفاصاحساب دارد.

در این بخش از مقاله، موضوعاتی را بررسی می‌کنیم که معمولا مدیران شرکت‌ها و کارشناسان مالی هنگام اجرای واقعی پروژه‌ها با آن مواجه می‌شوند:

  • اگر یک شرکت چند قرارداد هم‌زمان داشته باشد چه باید کرد؟
  • آیا هر پروژه یک ردیف پیمان جدا دارد؟
  • تکلیف پیمانکاران فرعی چیست؟
  • الحاقیه قرارداد چه اثری روی پرونده بیمه‌ای دارد؟
  • چه اشتباهاتی باعث ایجاد مشکل در پایان قرارداد می‌شود؟

مدیریت ردیف پیمان در چند قرارداد هم‌زمان

یکی از شرایط رایج در شرکت‌های پیمانکاری این است که یک شرکت، هم‌زمان چند پروژه فعال دارد. برای مثال، یک شرکت ممکن است در یک سال، نمونه‌هایی از قراردادهای زیر را داشته باشد:

  • قرارداد پشتیبانی نرم‌افزار با یک بانک داشته باشد.
  • قرارداد خدمات فناوری اطلاعات با یک سازمان دولتی داشته باشد.
  • قرارداد نگهداری شبکه با یک شرکت خصوصی داشته باشد.

هر کدام از این قراردادها هم ممکن است که موارد متفاوتی همچون گزینه‌های زیر داشته باشند:

  • کارفرمای متفاوت
  • موضوع متفاوت
  • مبلغ متفاوت
  • مدت متفاوت
  • کارکنان متفاوت

به همین دلیل، مدیریت تفکیک‌شده اطلاعات قراردادها اهمیت زیادی دارد.

جدول مدیریت چند قرارداد پیمانکاری

قرارداد کارفرما موضوع پیمان اهمیت تفکیک
قرارداد  A سازمان دولتی توسعه سامانه جلوگیری از اختلاط اطلاعات بیمه‌ای
قرارداد  B شرکت خصوصی خدمات پشتیبانی کنترل هزینه‌های پروژه
قرارداد  C بانک نگهداری نرم‌افزار تسهیل دریافت مفاصاحساب

آیا برای هر پروژه یک ردیف پیمان جدا لازم است؟

با کمی جستجو در فضای وب و منابع مربوطه، متوجه می‌شوید که اغلب کاربران این سوال را مطرح می‌کنند. پاسخ این پرسش، اهمیت زیادی دارد که در ادامه به آن می‌پردازیم؛

پاسخ: در قراردادهای مستقل، اصل بر این است که اطلاعات هر قرارداد باید به شکل قابل تفکیک ثبت شود. اما ایجاد یا نحوه ثبت ردیف پیمان به عوامل مختلفی بستگی دارد که در جدول زیر می‌بینید؛

عامل تاثیر
نوع قرارداد ماهیت پیمان اهمیت دارد.
رابطه کارفرما و پیمانکار در ثبت اطلاعات مؤثر است.
وضعیت پرونده بیمه‌ای شرایط پرونده بررسی می‌شود.
مقررات جاری تأمین اجتماعی ممکن است تغییر کند.
نظر شعبه مربوط در برخی موارد تعیین‌کننده است.

اشتباهی که بعضی شرکت‌ها انجام می‌دهند این است که تصور می‌کنند تعداد پروژه‌ها تنها عامل تعیین‌کننده است؛ درحالی‌که ساختار قرارداد و نحوه اجرای آن اهمیت بیشتری دارد.

ردیف پیمان در قراردادهای پیمانکار اصلی و پیمانکار فرعی

در بسیاری از پروژه‌های بزرگ، پیمانکار اصلی بخشی از کار را به پیمانکار دیگری واگذار می‌کند. مثلا یک شرکت ساختمانی قرارداد ساخت یک مجتمع را دریافت می‌کند و:

  • اجرای تاسیسات را به شرکت دیگری واگذار می‌کند.
  • نصب تجهیزات را به پیمانکار تخصصی می‌سپارد.
  • بخشی از خدمات را برون‌سپاری می‌کند.

در این شرایط، موضوع پیمان فرعی اهمیت پیدا می‌کند.

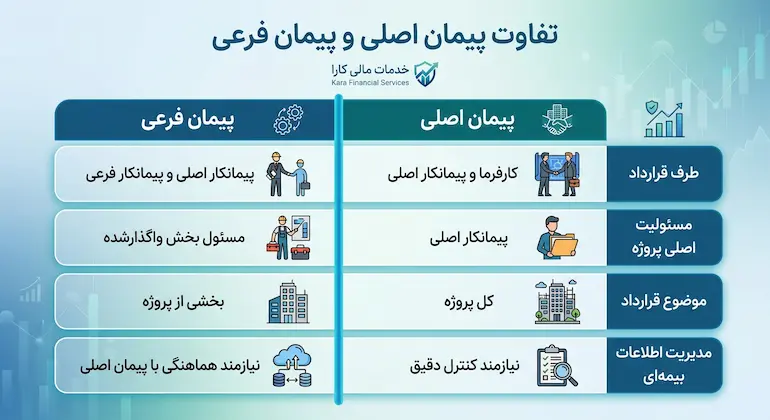

تفاوت پیمان اصلی و پیمان فرعی

تفاوت ردیف پیمان اصلی با فرعی

اشتباه رایج پیمانکاران فرعی

شرکت‌ها بعضا تصور می‌کنند چون پیمانکار فرعی هستند، پس مسئولیتی در زمینه مدیریت اطلاعات بیمه‌ای ندارند. در‌حالی‌که پیمانکار فرعی نیز باید موارد زیر را انجام دهد:

  • قرارداد خود را به‌درستی مدیریت کند.
  • وضعیت بیمه‌ای کارکنان را کنترل کند.
  • اسناد قرارداد را نگهداری کند.
  • فرآیندهای مربوط به پایان قرارداد را پیگیری کند.

تاثیر الحاقیه قرارداد بر ردیف پیمان

در دنیای واقعی، بسیاری از قراردادها دقیقا مطابق نسخه اولیه اجرا نمی‌شوند. در این صورت ممکن است با موارد زیر مواجه شویم:

  • مدت قرارداد افزایش پیدا کند.
  • مبلغ قرارداد تغییر کند.
  • موضوع خدمات توسعه پیدا کند.
  • زمان اجرای پروژه تمدید شود.

برای مثال، یک شرکت قرارداد پشتیبانی ۱۲ ماهه با مبلغ ۵ میلیارد تومان دارد. پس از ۶ ماه، کارفرما درخواست افزایش خدمات می‌دهد و مبلغ قرارداد افزایش پیدا می‌کند. این تغییر باید در مدیریت بیمه‌ای قرارداد نیز مورد توجه قرار گیرد.

جدول اثرات الحاقیه قرارداد

نوع تغییر اهمیت بررسی
افزایش مبلغ قرارداد ممکن است روی تعهدات بیمه‌ای اثر داشته باشد.
تمدید مدت قرارداد دوره اجرای پیمان تغییر می‌کند.
تغییر موضوع قرارداد ماهیت پیمان ممکن است تغییر کند.
تغییر طرفین قرارداد نیازمند بررسی دقیق است.
کاهش یا فسخ قرارداد باید در پرونده ثبت شود.

اشتباهات رایج شرکت‌ها در مدیریت ردیف پیمان

بسیاری از مشکلاتی که در پایان قرارداد ایجاد می‌شود، نتیجه اشتباهات ساده‌ای است که در ابتدای پروژه رخ داده‌اند.

۱. اشتباه‌گرفتن ردیف پیمان با کد کارگاه که از رایج‌ترین اشتباهات است.

راه‌حل: قبل از ارسال اطلاعات بیمه‌ای، دو مورد زیر را مشخص کنید:

  • کد کارگاه مربوط به چیست؟
  • ردیف پیمان مربوط به کدام قرارداد است؟

۲. نگهداری نکردن سوابق قرارداد

برخی شرکت‌ها فقط قرارداد اصلی را نگهداری می‌کنند و موارد زیر را ثبت نمی‌کنند:

  • نامه‌ها
  • الحاقیه‌ها
  • صورت‌جلسات
  • تغییرات مبلغ
  • تغییرات مدت

این موضوع در پایان قرارداد می‌تواند مشکل ایجاد کند.

۳. شروع پروژه بدون تعیین مسئول پیگیری

در شرکت‌های کوچک معمولا تصور می‌شود که حسابدار خودش پیگیری می‌کند. اما در عمل باید موارد زیر مشخص باشد:

وظیفه مسئول
نگهداری قرارداد واحد حقوقی/مدیریت
ثبت اطلاعات مالی حسابداری
پیگیری بیمه امور مالی یا منابع انسانی
ارتباط با کارفرما مدیر پروژه

۴. ارسال نادرست لیست بیمه

نمونه خطاها:

  • کارکنان پروژه اشتباه ثبت شوند.
  • اطلاعات قرارداد با لیست بیمه تطابق نداشته باشد.
  • اصلاحات به‌موقع انجام نشود.

۵. اقدام برای مفاصاحساب در پایان پروژه

یکی از اشتباهات مهم: شرکت‌ها تا پایان پروژه هیچ اقدامی نمی‌کنند و تازه هنگام دریافت مطالبات متوجه مشکلات می‌شوند.

رویکرد بهتر: از ابتدای قرارداد، مسیر پایان قرارداد را نیز مدیریت کنید.

چک‌لیست مدیریتی ردیف پیمان برای مدیر مالی

زمان اقدام مسئول وضعیت
قبل از قرارداد بررسی ماهیت پیمان مدیر مالی
زمان قرارداد کنترل اطلاعات قرارداد واحد مالی
شروع پروژه پیگیری ردیف پیمان مسئول بیمه
حین اجرا کنترل لیست بیمه حسابداری
حین اجرا ثبت تغییرات قرارداد مدیر پروژه
پایان پروژه بررسی وضعیت بیمه مالی
پایان پروژه درخواست مفاصاحساب پیمانکار

پیشنهاد حرفه‌ای برای شرکت‌های دارای چند پروژه

شرکت‌هایی که چند قرارداد فعال دارند، بهتر است یک «پرونده بیمه‌ای قرارداد» برای هر پروژه ایجاد کنند. زیرا داشتن یک ردیف پیمان، شما را از گرفتن ردیف پیمان برای سایر پروژه‌ها بی‌نیاز نمی‌کند. چون برای هر قرارداد پیمانکاری یا همان قرارداد مقاطعه‌کاری، باید ردیف پیمان جدا بگیرید.

ساختار پیشنهادی به شرح جدول زیر است و این کار باعث می‌شود در زمان رسیدگی یا پایان پروژه، اطلاعات پراکنده نباشد.

بخش پرونده محتوا
اطلاعات قرارداد قرارداد اصلی و الحاقیه‌ها
اطلاعات بیمه‌ای ردیف پیمان و مکاتبات
لیست بیمه گزارش‌های ارسال‌شده
مالی پرداخت‌ها و هزینه‌ها
پایان قرارداد مدارک مفاصاحساب

هزینه دریافت ردیف پیمان چقدر است؟

یکی از سوالات رایج مدیران شرکت‌ها این است: «برای دریافت ردیف پیمان چقدر باید هزینه کنیم؟»

دریافت ردیف پیمان به‌خودی‌خود یک خدمت اداری است، اما هزینه‌هایی که شرکت‌ها در این فرآیند تجربه می‌کنند، معمولا مربوط به موارد زیر است:

نوع هزینه توضیح
هزینه آماده‌سازی مدارک تهیه و تکمیل مستندات قرارداد
هزینه نیروی انسانی زمان کارشناسان مالی یا اداری شرکت
هزینه اصلاحات در صورت وجود مغایرت در مدارک
هزینه خدمات مالی در صورت استفاده از مشاور یا شرکت خدماتی

بنابراین، هزینه اصلی عمدتا مربوط به مدیریت صحیح فرآیند است، نه صرفا دریافت یک شناسه. شرکتی که از ابتدا قرارداد، بیمه و مستندات خود را درست مدیریت کند، معمولا از هزینه‌های ناشی از اصلاح، تاخیر و اختلاف جلوگیری می‌کند.

آیا اعضای نظام صنفی برای دریافت ردیف پیمان امتیاز ویژه‌ای دارند؟

کسب‌وکارهای حوزه آی‌تی به دلیل ماهیتی که دارند، معمولا به‌صورت پروژه‌‌محور خدماتی را ارائه می‌کنند یا دریافت می‌کنند. بنابراین قرادادهای پیمانکاری متعددی در طول سال دارند.

لازم است بدانید که عضویت در نظام صنفی رایانه‌ای برای شرکت‌های حوزه فاوا، به حذف مفاصاحساب یا معافیت از بیمه منجر نمی‌شود، اما این فرصت را فراهم می‌کند که حق بیمه را براساس هزینه‌های واقعی نیروی انسانی (و نه درصدی از کل قرارداد) پرداخت کنید و فرآیند اداری دریافت مفاصاحساب را بسیار سریع‌تر طی کنید.

تجربه کارا: دریافت ردیف پیمان چقدر زمان می‌برد؟

زمان دریافت ردیف پیمان به عوامل مختلفی بستگی دارد که در جدول زیر به آنها پرداخته‌ایم. بنابراین نمی‌توان یک زمان ثابت برای همه قراردادها اعلام کرد. اما تجربه تیم کارا نشان می‌دهد که اگر موارد موجود در جدول زیر کامل باشند، اگر تیم مشاور و انجام‌دهنده کار متخصص این حوزه باشند و بدانند برای دریافت ردیف پیمان به کجا و کدام قسمت آن سازمان باید مراجعه کنند، این زمان تا یک روز کاهش می‌یابد. یعنی یک‌روزه می‌توان ردیف پیمان گرفت.

عامل تاثیر بر زمان
کامل بودن مدارک مدارک کامل باعث کاهش زمان می‌شود.
نوع قرارداد برخی قراردادها به بررسی بیشتری نیاز دارند.
وضعیت پرونده پیمانکار پرونده‌های ناقص زمان بیشتری نیاز دارند.
شعبه مربوط فرآیند بررسی ممکن است متفاوت باشد.
وجود مغایرت اصلاح مدارک باعث تاخیر می‌شود.

بهترین راه برای کاهش زمان، موارد زیر است:

  • آماده‌سازی کامل مدارک
  • کنترل اطلاعات قرارداد
  • هماهنگی میان کارفرما و پیمانکار
  • پیگیری منظم پرونده

دیدگاه کارشناسی کارا

بسیاری از اختلافات بیمه‌ای قراردادها نه به دلیل پیچیدگی قوانین، بلکه به دلیل نبود نظم در نگهداری قراردادها، الحاقیه‌ها و سوابق بیمه‌ای ایجاد می‌شوند. پیشنهاد ما این است که پرونده بیمه‌ای هر قرارداد از روز اول تشکیل شود.

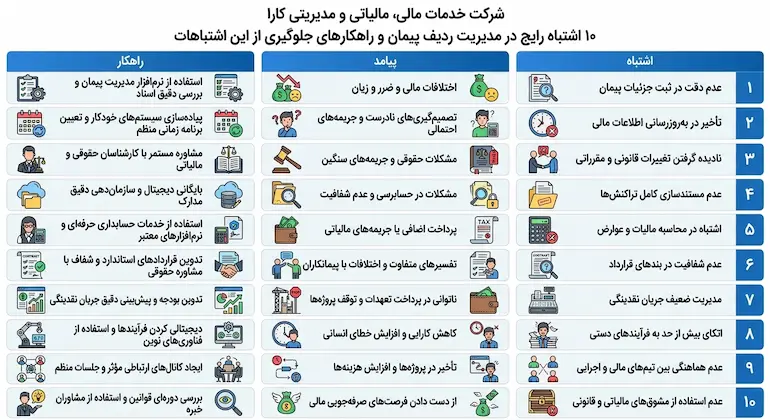

۱۰ اشتباه رایج در مدیریت ردیف پیمان و راهکارهای جلوگیری از این اشتباهات

اشتباهات مدیران در ردیف پیمان

چک‌لیست نهایی مدیر مالی برای مدیریت ردیف پیمان

مرحله کنترل مورد نیاز انجام شد
قبل از قرارداد بررسی ماهیت پیمان
قبل از شروع پروژه بررسی الزامات بیمه‌ای
پس از قرارداد دریافت معرفی‌نامه کارفرما
تشکیل پرونده آماده‌سازی مدارک
شروع پروژه دریافت و ثبت ردیف پیمان
اجرای پروژه ارسال صحیح لیست بیمه
اجرای پروژه ثبت تغییرات قرارداد
پایان پروژه کنترل وضعیت بیمه‌ای
پایان پروژه پیگیری مفاصاحساب
بایگانی نگهداری مستندات قرارداد

سوالات متداول درباره ردیف پیمان

ردیف پیمان چیست؟

ردیف پیمان شناسه‌ای است که برای تفکیک و شناسایی قراردادهای پیمانکاری در فرآیندهای بیمه‌ای استفاده می‌شود.

تفاوت ردیف پیمان و کد کارگاه چیست؟

کد کارگاه برای شناسایی کارگاه نزد تأمین اجتماعی استفاده می‌شود، اما ردیف پیمان برای شناسایی و تفکیک قرارداد پیمانکاری کاربرد دارد.

برای دریافت ردیف پیمان چه مدارکی لازم است؟

معمولا قرارداد پیمانکاری، نامه معرفی کارفرما، مدارک هویتی یا ثبتی پیمانکار و اطلاعات مرتبط با پرونده بیمه‌ای مورد نیاز است.

آیا برای هر قرارداد یک ردیف پیمان جدا لازم است؟

برای قراردادهای مستقل، اطلاعات قراردادها باید به شکل قابل تفکیک مدیریت شود؛ اما نحوه ثبت دقیق به شرایط قرارداد و مقررات جاری بستگی دارد.

آیا ردیف پیمان در لیست بیمه استفاده می‌شود؟

بله، در فرآیندهای مرتبط با بیمه قراردادهای پیمانکاری، اطلاعات ردیف پیمان برای شناسایی قرارداد اهمیت دارد.

آیا ردیف پیمان همان مفاصاحساب است؟

خیر. ردیف پیمان یک شناسه قرارداد است؛ اما مفاصاحساب نتیجه بررسی و تسویه وضعیت بیمه‌ای قرارداد پس از طی فرآیند مربوط است.

آیا پیمانکار فرعی هم به ردیف پیمان نیاز دارد؟

این موضوع به نوع رابطه قراردادی، ساختار پروژه و نحوه ثبت قرارداد بستگی دارد.

اگر اطلاعات ردیف پیمان اشتباه ثبت شود چه کنیم؟

باید وضعیت پرونده بررسی شود و اصلاح اطلاعات از مسیرهای تعیین‌شده سازمان تأمین اجتماعی انجام شود.

کارا چگونه به شرکت‌ها در مدیریت قراردادهای پیمانکاری کمک می‌کند؟

مدیریت ردیف پیمان، بیمه قراردادها، ارسال لیست بیمه و دریافت مفاصاحساب برای بسیاری از شرکت‌ها فرآیندی زمان‌بر و پرریسک است؛ به‌خصوص زمانی که شرکت چند پروژه هم‌زمان داشته باشد.

تیم کارا با ارائه خدمات مالی، حسابداری و بیمه‌ای به کسب‌وکارها کمک می‌کند تا فرآیندهای مالی و اداری قراردادهای خود را دقیق‌تر و بدون دغدغه مدیریت کنند.

خدمات کارا برای دریافت ردیف پیمان

  • مدیریت امور بیمه‌ای قراردادهای پیمانکاری
  • کنترل و ارسال لیست بیمه
  • پیگیری فرآیندهای مرتبط با تأمین اجتماعی
  • مدیریت مستندات مالی قراردادها
  • همراهی در فرآیند دریافت مفاصاحساب
  • ارائه خدمات مالی و حسابداری متناسب با نیاز شرکت‌ها

قراردادهای پیمانکاری فرصتی برای رشد نه یک منبع نگرانی اداری

اگر مدیریت بیمه قراردادها، ردیف پیمان، لیست بیمه و مفاصاحساب برای شما زمان‌بر شده است، تیم کارا کنار شماست تا فرآیندهای مالی و بیمه‌ای کسب‌وکارتان را حرفه‌ای‌تر مدیریت کنید.

با کارا، از شروع قرارداد تا پایان پروژه، خیالتان از امور مالی و بیمه‌ای راحت باشد.

با مشاهده خدمات مالی و حسابداری کارا و همچنین آشنایی با شرکت‌ها و برندهای همکار که صفر تا صد امور مالی و حسابداری خود را به کارا برون‌سپاری کرده‌اند، با خیال راحت تصمیم‌تان را می‌گیرید. متخصصان کارا کنار شما هستند.

جمع‌بندی نهایی درباره اهمیت ردیف پیمان

ردیف پیمان یکی از اجزای مهم مدیریت قراردادهای پیمانکاری است. هرچقدر شرکت‌ها از ابتدای قرارداد، اطلاعات بیمه‌ای و مالی پروژه را دقیق‌تر مدیریت کنند، در پایان پروژه با مشکلات کمتری مواجه خواهند شد.

مسیر صحیح مدیریت یک پیمان: قرارداد → معرفی کارفرما → دریافت ردیف پیمان → ارسال صحیح بیمه → ثبت تغییرات → پایان قرارداد → مفاصاحساب

شرکت‌هایی که این مسیر را به‌صورت فرآیندی مدیریت می‌کنند، علاوه بر کاهش ریسک‌های بیمه‌ای، کنترل مالی بهتری روی پروژه‌های خود دارند. بنابراین با آسودگی خاطر، روی کسب‌وکارشان تمرکز می‌کنند.

یک کلیک تا بررسی کامل فرایندهای مالی و مالیاتی شما

فرم زیر را تکمیل کنید تا متخصصان کارا در کوتاه‌ترین زمان با شما تماس بگیرند و مشاوره تخصصی ارائه کنند.





    مقالات مرتبط مالی و مالیاتی در سایت کارا

    آخرین مقالات
